玛尔挡水电站首台机组(5号)电缆敷设配线完成

2024-02-29 来源:中国新闻网 作者: 分享:

记者28日从中国国家能源集团青海公司获悉,27日,玛尔挡水电站首台机组(5号机组)电缆敷设配线完成,为确保今年3月底首台机组顺利投产发电奠定了坚实基础。

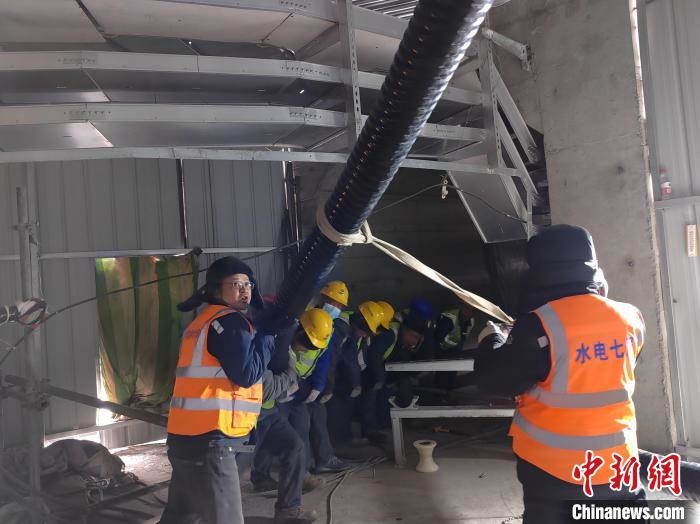

图为施工现场,工人正在进行电缆敷设配线。中国国家能源集团青海公司供图

玛尔挡水电站电缆通道包括主厂房蜗壳层、水轮机层、发电机层、母线层、主变洞层、副厂房、坝顶开关站等诸多部位。电缆主要有330千伏高压电缆、10千伏电缆、0.4千伏电力电缆、0.4千伏控制电缆、同轴电缆、光缆、通信电缆等,电缆敷设总量达31.8公里。

据介绍,总装机容量232万千瓦的玛尔挡水电站,位于青海省海南藏族自治州同德县与果洛藏族自治州玛沁县交界处的黄河干流上,平均海拔3300米,是中国国家能源集团在青海打造的首个千万千瓦级“水风光蓄”多能互补全清洁能源示范基地的核心工程,也是中国实施“西电东送”和“青电入豫”的骨干电源点。

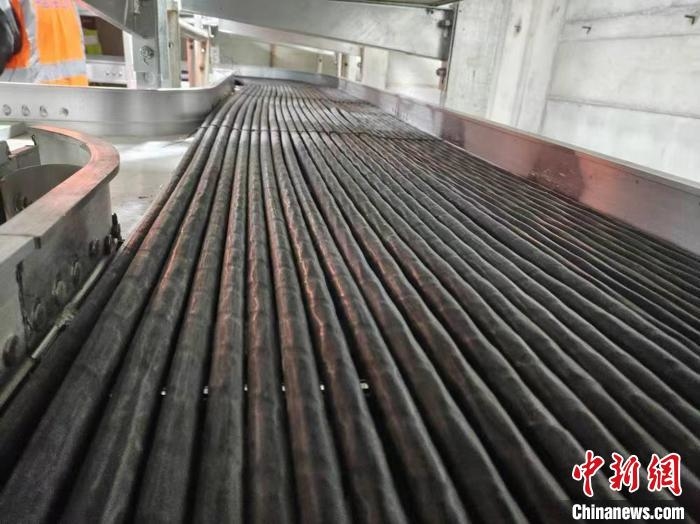

图为玛尔挡水电站首台机组(5号)电缆敷设配线完成。中国国家能源集团青海公司供图

电站由4台单机容量为55万千瓦和1台单机容量为12万千瓦的水轮发电机组成,将于2024年3月实现首台机组投产发电,2024年底全部机组投产发电。投产发电后,预计年平均发电量可达73.04亿千瓦时,可满足182.5万个年用电量为4000度的家庭用电需求,每年可节约标准煤约220万吨,减少排放二氧化碳约816万吨,减少二氧化硫排放量约3.04万吨。

关键词 >>
分享:

相关阅读

网站地图 新闻 专题 晚会活动 康巴卫视节目 视频 娱乐 图说 文化 旅游
国内国际
涉藏新闻
岗日杂塘
启米时间
法治明镜
向巴聊天
康巴讲坛
康巴欢乐汇
雪域高原
欢乐星播客
快乐汉藏语
周末大舞台
藏歌金曲
云丹科普苑
格桑花开
翁姆报天气
央视新闻联播
康巴卫视新闻
纪录片
微视频
专题片
电影
电视剧
动画片
藏歌藏舞
晚会活动
文化动态
藏传佛教
名家专栏
艺术
旅游资讯
景点推荐
风土人情
旅游宝典
加载更多 >>
涉藏各地
甘南武威天祝玉树果洛海南海北海东海西黄南迪庆州昌都那曲林芝拉萨日喀则山南阿里甘孜州阿坝州凉山木里
合作媒体
关于我们卫视动态播出时间表广告刊例用户协议举报制度

蜀ICP备 15032686号

新闻信息服务资质备案号:川新备14-000059

川公网安备 51019002000121号


中国互联网举报中心

四川省互联网不良与违法信息举报中心


违法及不良信息举报电话:028-8598 1942
